目前,湘江长沙综合枢纽工程坝区一二期工程全面完工,三期泄水闸开挖回填全部完成。预计年底前,三期泄水闸闸墩、桥墩、主厂房进口段、尾水段可全部到顶。

记者 岳冠文
汗,一滴一滴从发梢落下,衣背湿透,地上找不到一丝印迹——炙热的地面瞬间就将汗水蒸发。昨日上午,在湘江长沙综合枢纽工程建设现场,记者用镜头记录烈日下工人们的艰辛。

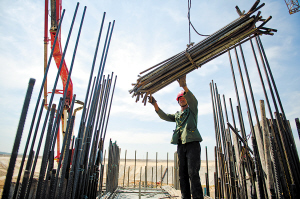

上午10时,来自常德的谢师傅正在三期工程的工地上扎钢筋。高温下,钢筋烫得让记者立即把手缩了回来。“这烫手啊!”“习惯了。”只有四五秒的对话间,他又完成了一个捆扎。
横卧江中的大坝,正是一根根连接的钢筋,才巍然挺立。对此,他很自豪。
为了利用早晨凉爽的天气,谢师傅每天清晨6时就开工,除了中午按规定合理避开最热时间,晚上要到7时才下班。“一天下来,1.5升的瓶装水自己能喝上5瓶。”谢师傅说。

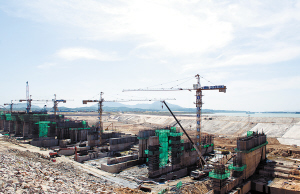

在工地上,像谢师傅一样的工人还有五百多名,他们每天顶着高温,埋头奋战在枢纽工程建设一线。截至7月31日,枢纽工程已累计完成投资43.23亿元,占到总投资的三分之二强。目前坝区一、二期工程全面完工,三期泄水闸开挖回填全部完成,其中1个闸墩已浇筑至31.4米高程,5个闸墩已浇筑至28.4米高程以上。船闸主体,二期桥梁工程全部完成,上下游引航道疏挖到设计高程并完成验收,场内道路路基完成。预计年底前,三期泄水闸闸墩、桥墩、主厂房进口段、尾水段可全部到顶。
到6日,枢纽船闸已安全运行311天,枢纽两线船闸累计完成过闸7256闸次,过闸船舶44804艘。然而,蓄水通航只是枢纽工程的一个节点,2015年11月最后一台机组发电时,才能宣告枢纽完工。
来源:长沙晚报
作者:岳冠文
编辑:杨洁
