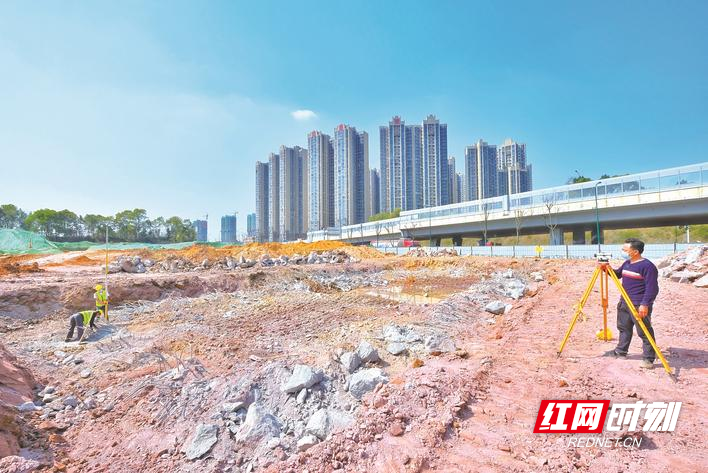

万家丽快速化改造北延线(含电力隧道)工程1号盾构始发井施工现场,工人正进行桩头清理工作。章帝 摄
红网时刻3月20日讯(星沙时报记者 陈盼 通讯员 张睿)3月19日,记者从长沙县重点建设项目事务中心了解到,万家丽快速化改造北延线(含电力隧道)工程已完成1号盾构始发井、4号盾构始发井围护桩桩基施工,计划在2021年5月完成电力隧道施工。
当日14时,记者在1号盾构始发井施工现场看到,工人们头戴安全帽,正紧张地进行桩头清理工作。
万家丽路快速化改造北延线(含电力隧道)工程为2020年省重点项目,总投资25.58亿元,是近年来长沙县投资规模最大的政府投资项目,也是湖南省唯一由区县一级政府独立建设的高架桥项目。
该项目分为两部分,一部分为高架桥,全长4.1公里,起于福元路以北,接现状高架桥,止于蟠龙路以北、捞刀河以南;另一部分为电力隧道,全长7.6公里,包括盾构段和明挖段,南起特立西路,顺接南段在建220KV电力隧道,北至规划信息大道北。
项目主体于去年12月16日正式开工建设,计划2021年5月完成电力隧道工程,2022年12月完成桥梁工程。项目建成后,将有效解决现有的万家丽北路交通饱和问题。同时,缓解长沙城东片区电网压力,为地铁3号线、5号线运行提供稳定电源。
长沙县重点建设项目事务中心工程建设一部副部长肖硕介绍,目前1号盾构始发井,4号盾构始发井围护桩桩基施工已完成;3号出线井,累计已完成5根围护桩桩基施工;3号盾构接收井,已完成场地平整,设备进场即将进场开钻。万家丽高架桥已经组织沿线现场管线踏勘,正在编制影响高架桥桩基施工的管线迁改方案。同时,涉地铁的施工方案已经编制完成,正在市轨道交通集团进行审查。
肖硕说,电力隧道工程下穿捞刀河,万家丽高架项目部分桥梁桩基靠近地铁5号线,施工时间紧,难度大。“马上进入梅雨季,趁近段时间天气晴朗,工人们正开足马力,加紧抢工期,把因疫情耽误的工期抢回来,确保时间过半、任务过半。”
