红网时刻新闻6月4日讯(通讯员 文峰 赵诗 向微)眼下迎峰度夏保供电关键窗口期临近,连日来,湖南省重点能源基建项目船山-鹤岭第二回500千伏线路工程(过渡搭接部分)抢抓施工黄金期,全力推进铁塔组立收尾施工。目前项目整体建设接近尾声,将于6月下旬正式通电投运,进一步完善湖南主干电网架构,提升全省电力南北输送能力。

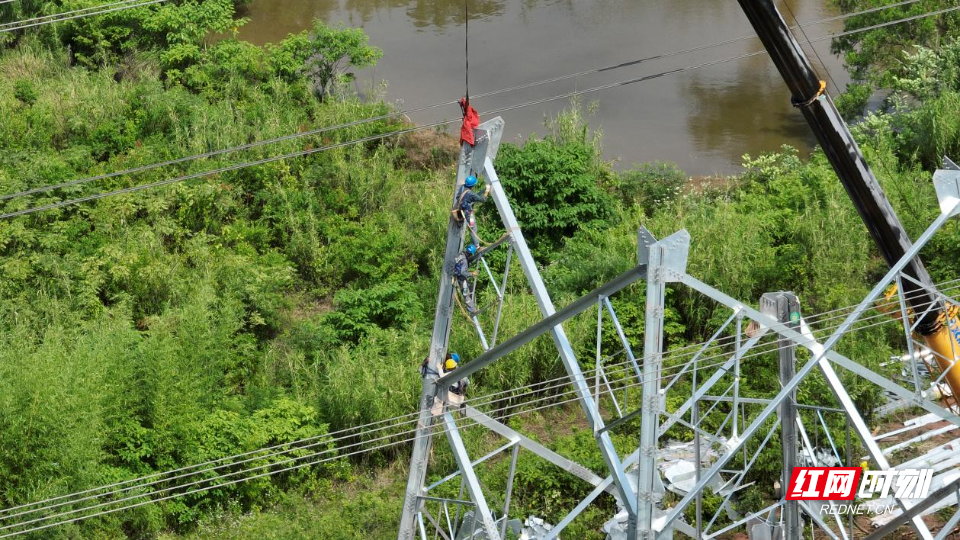

施工现场,正在进行最后一基铁塔组立作业。文峰 摄
在船鹤线项目施工现场,最后一基铁塔组装作业火热开展,施工机械有序进场作业,施工班组分工明确、轮番抢抓工期,集中推进剩余塔材拼装、铁塔组立作业,现场施工高效有序、提速攻坚。
“目前全线仅剩最后一基铁塔组立作业,以及3.3公里旧线换新线施工,其余施工内容已全部完成。我们锁定6月15日的节点工期,全力以赴抢抓进度,确保工程如期完工。”船鹤线项目施工项目安全总监杨奇告诉记者。
据了解,船鹤线工程是韶山换流站近区短路电流控制工程的重要子项目,线路总长134.5公里,全线规划新建铁塔320基。作为湖南省重点能源基建项目,船山-鹤岭第二回500千伏线路工程项目南起衡阳县500千伏船山变电站,衡阳境内线路横穿衡阳县全域、衡山县西部丘陵地带。
衡阳段地处湘中丘陵,山林密布、地形起伏大,传统组塔施工耗时长、征地破坏大。施工现场,工作人员们一改过往人工抱杆组塔模式,投用履带式电动起重机、新能源牵张放线设备、无人机展线系统等全套智能化装备进行全面施工。相关负责人跟记者介绍,按照以前的方式,一天平均只能吊装8吨左右,如今采用吊车组塔后,平均每天可以吊装20吨左右,在很大程度上减少了高空安全作业风险。
“项目专门成立攻坚专项小组,全程紧盯收尾阶段铁塔组立施工。针对材料调度、人员配置、天气应对、后勤保障等关键环节,实行全程跟进、动态调配,第一时间处置施工难题,保障工程建设平稳有序推进。”杨奇表示。
“本次施工同步推进船山—鹤岭第二回500千伏线路、500千伏韶鹤三线两项重点工程的过渡搭接作业。两项工程原本可独立投运送电,通过阶段性搭接施工,我们将两项独立工程临时搭接,确保6月15日前完成投产。待9月用电负荷回落,再拆解搭接结构,还原工程原有独立运行体系,兼顾今夏保供刚需与电网长期稳定运行。”船鹤线项目管理部业主项目经理宁仕元说。

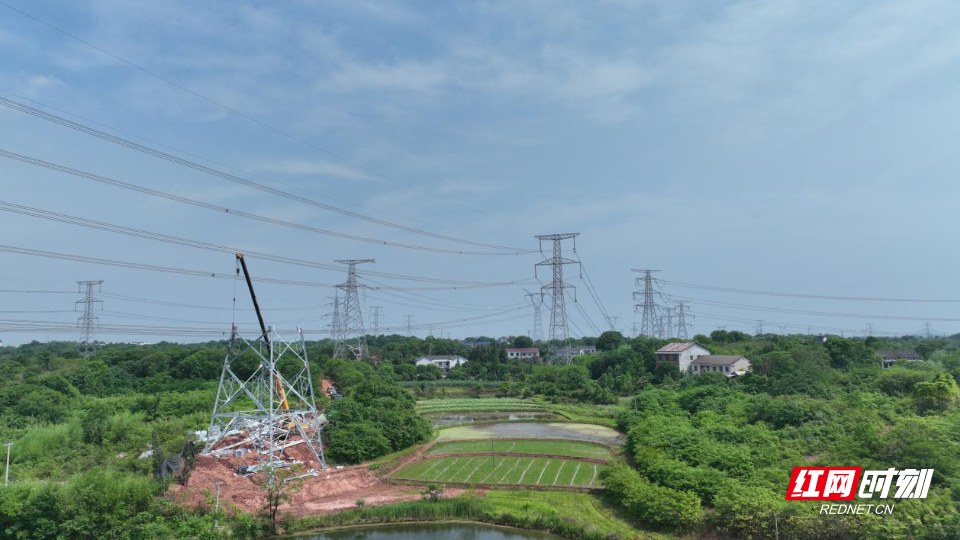

船鹤线项目施工现场。文峰 摄
截至目前,全线铁塔基础施工已100%完工,铁塔组立整体进度达99%,仅剩余3基铁塔收尾作业。项目预计6月15日全线贯通,6月20日正式并网通电。
据悉,该线路投运后,船山至鹤岭输电通道输电能力翻倍,衡阳、郴州、永州海量新能源电力可顺畅送往长株潭负荷中心,破解湘南新能源窝电难题。作为湖南南北电网补强重点工程,线路投产后将打通湘南风光电力外送瓶颈,提升衡阳电网供电可靠性,助力全市新能源产业规模化落地。
“该线路投运后,船山、鹤岭两大变电站将形成双输电通道格局。原有输电通道若出现故障,新增通道可即时保障电力输送,有效提升区域电网供电稳定性和应急保障能力,筑牢全省南北电力输送安全屏障。”宁仕元表示。
来源:红网
作者:文峰 赵诗 向微
编辑:谭倩
本文为湖南频道原创文章,转载请附上原文出处链接和本声明。
